V oblasti Beskyd probíhá rekonstrukce vedení V403/803, která je nejen technicky náročná, ale i geograficky extrémně obtížná. Třetí etapa této stavby je výjimečná svým umístěním na těžko dostupných místech, včetně sjezdovek.

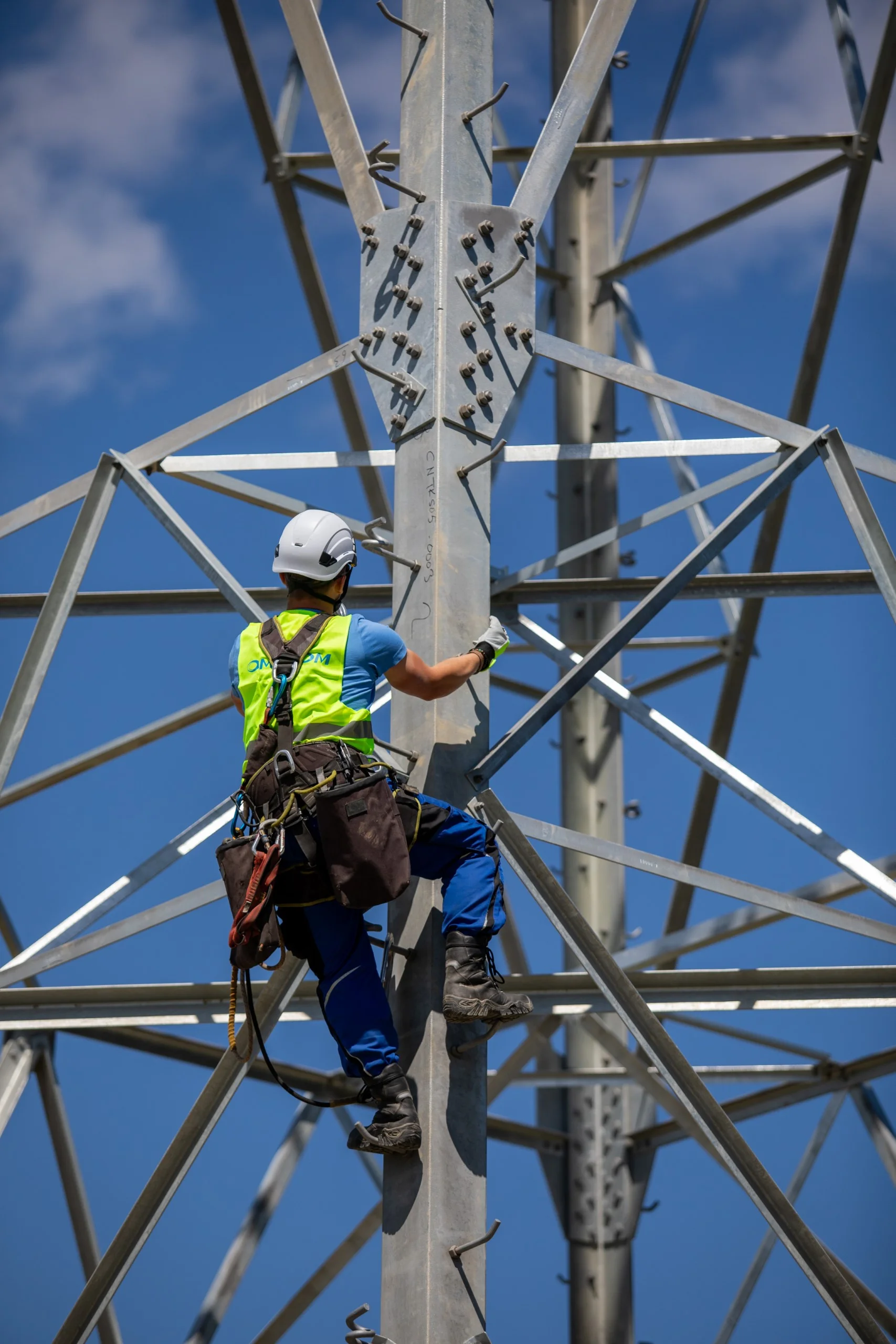

„Třetí etapa, na které se podílíme, vede v poměrně extrémních podmínkách. Část stožárů se staví na sjezdovkách a na místech, která jsou velmi těžce přístupná. Bylo proto nutné vybudovat velké množství příjezdových cest a použít speciální metody,“ říká Marek Dobrý, ředitel divize VVN společnosti OMEXOM GA Energo.

S ohledem na příkré svahy a riziko sesuvů půdy byla klíčová spolupráce s důlními a báňskými odborníky. „Abychom znali nejen geologii daného území, ale i to, jak zabezpečit místa před případným sesuvem půdy a dalšími možnými nástrahami v takto obtížném terénu,“ dodává Dobrý.

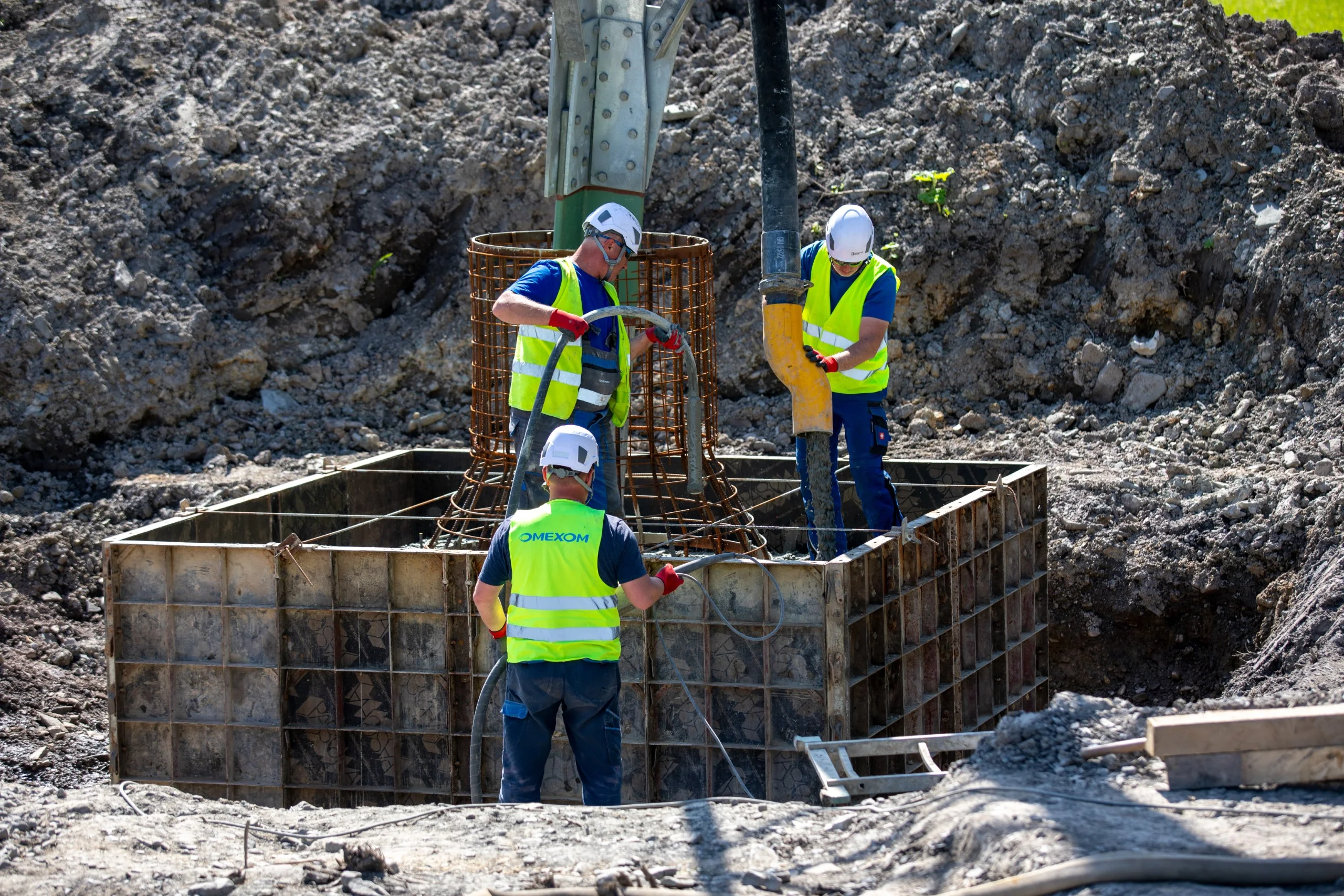

Vlastníkem vedení je společnost ČEPS a jedná se o jednu z nejstarších linek, která byla často poruchová, což zvýšilo potřebu její rekonstrukce. Stavba V403/803 spočívá v demontáži původního vedení z roku 1959 a jeho nahrazení novým dvojitým vedením o napětí 2×400 kV. Tento projekt zahrnuje nejen montáž nových stožárových konstrukcí typu Dunaj a Soudek, ale i tažení nových fázových vodičů a zemnících lan.

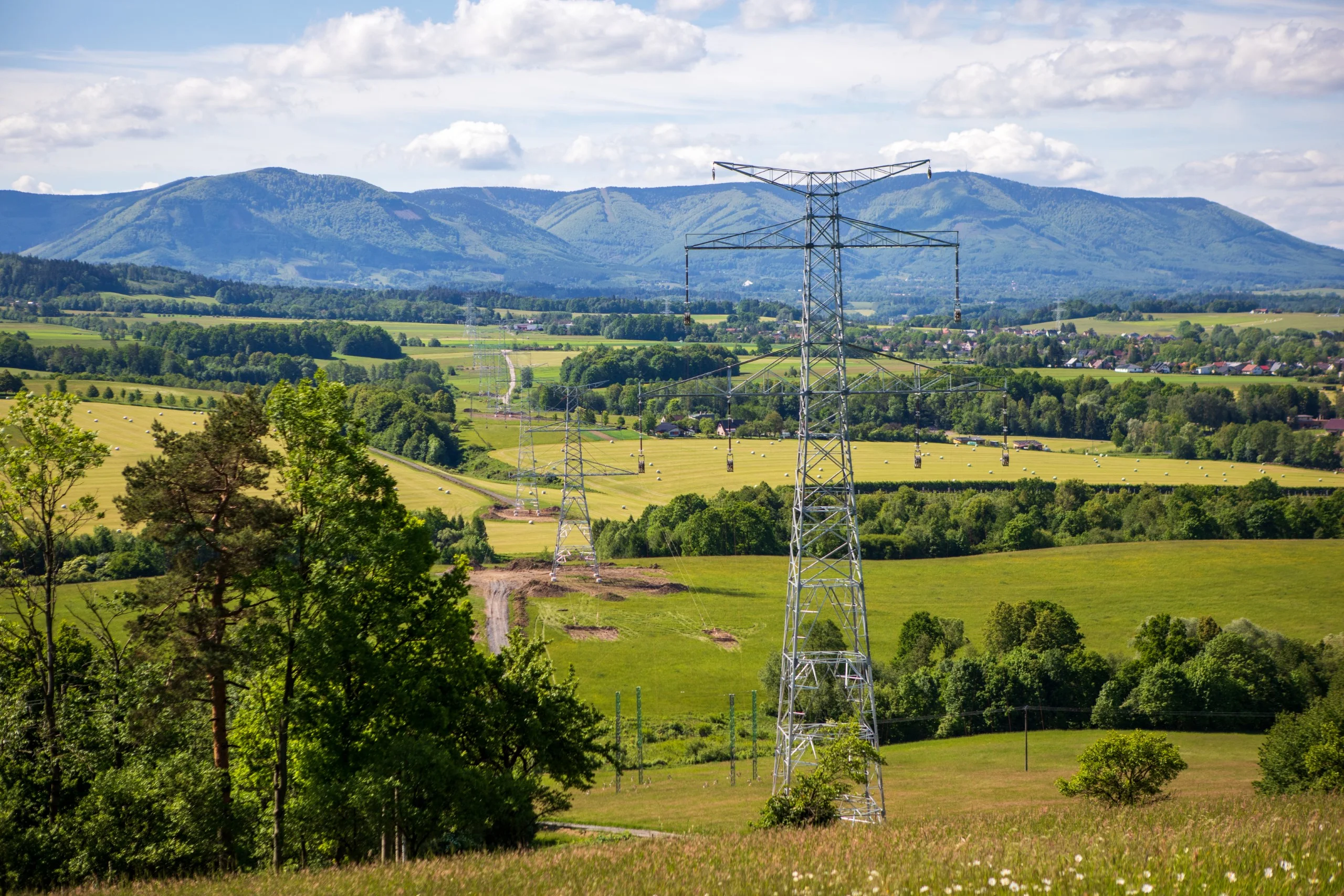

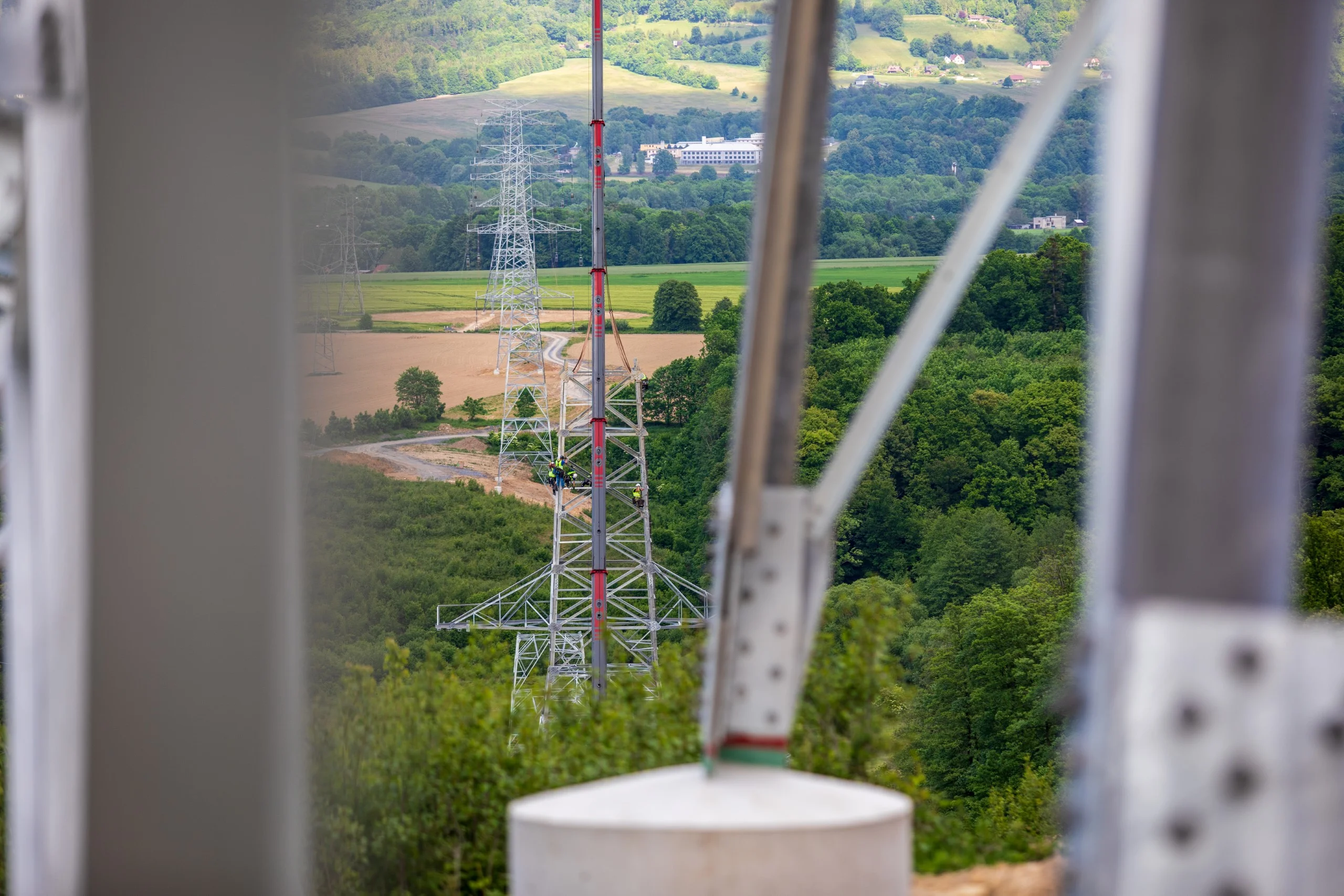

Výstavba, zahájená v květnu 2023, se nyní blíží svému plánovanému dokončení v září 2024. Trasa nového vedení křižuje řadu podzemních, pozemních i nadzemních sítí, což si vyžádalo velké množství opatření k zajištění bezpečné realizace.

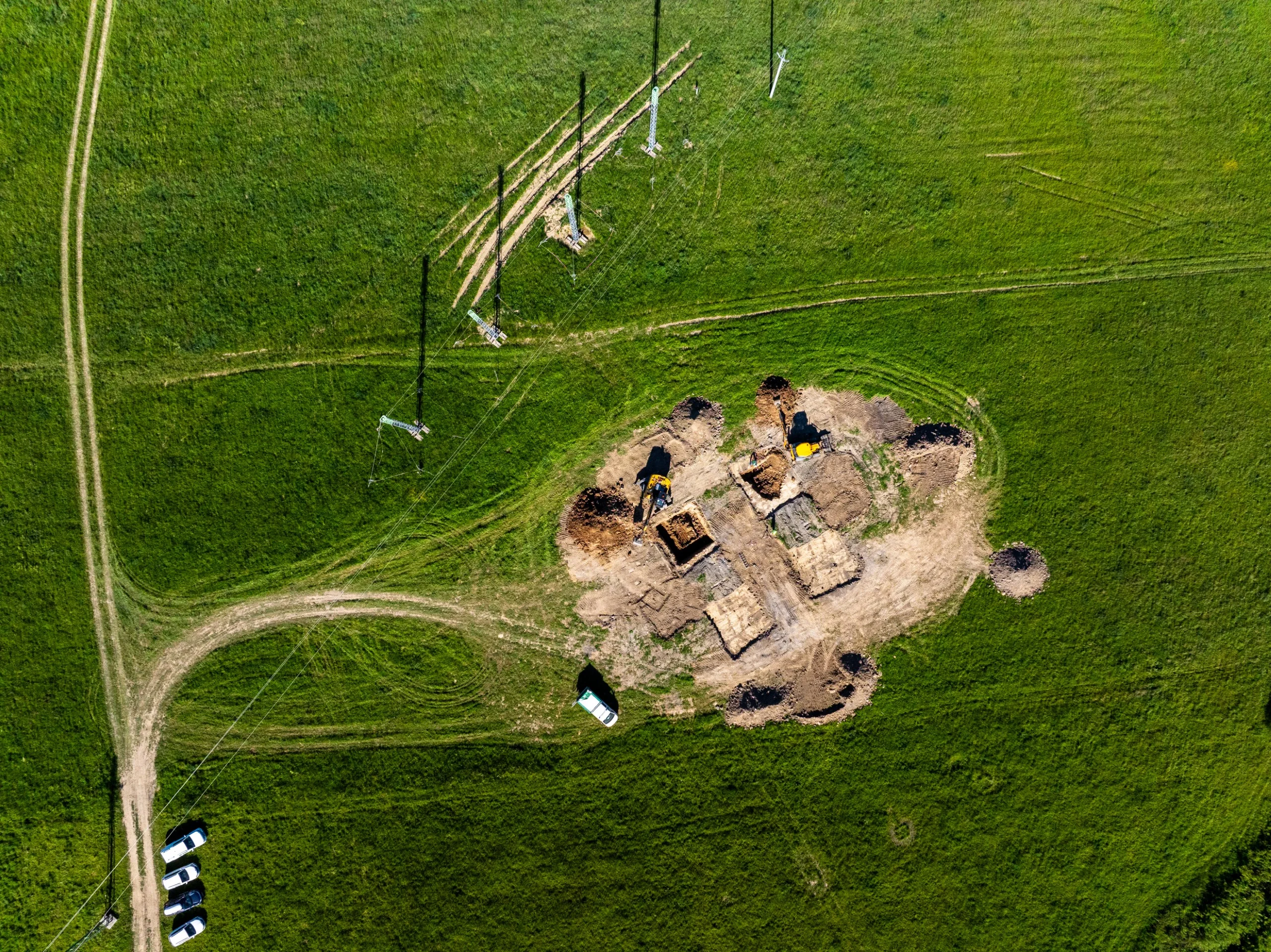

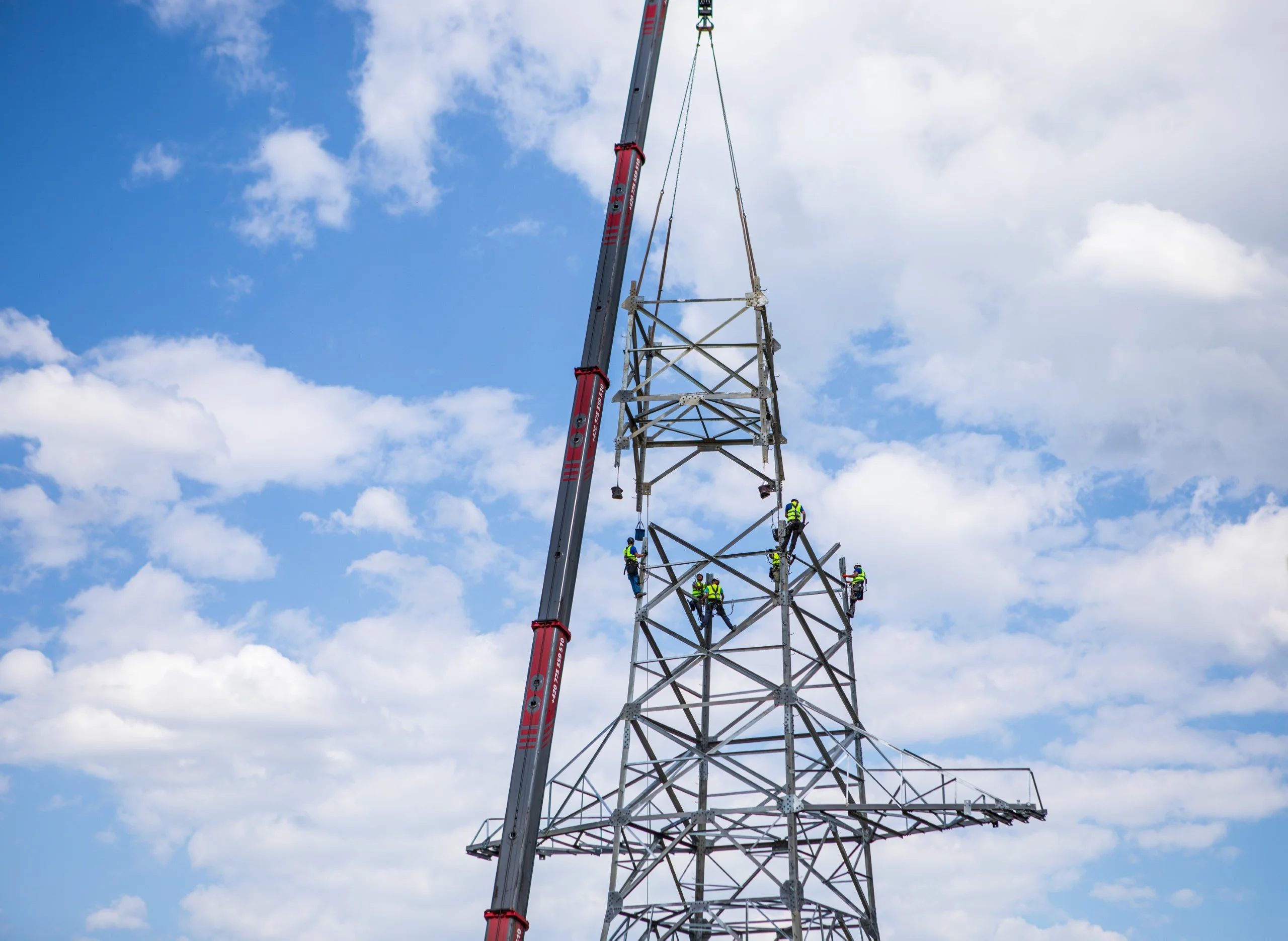

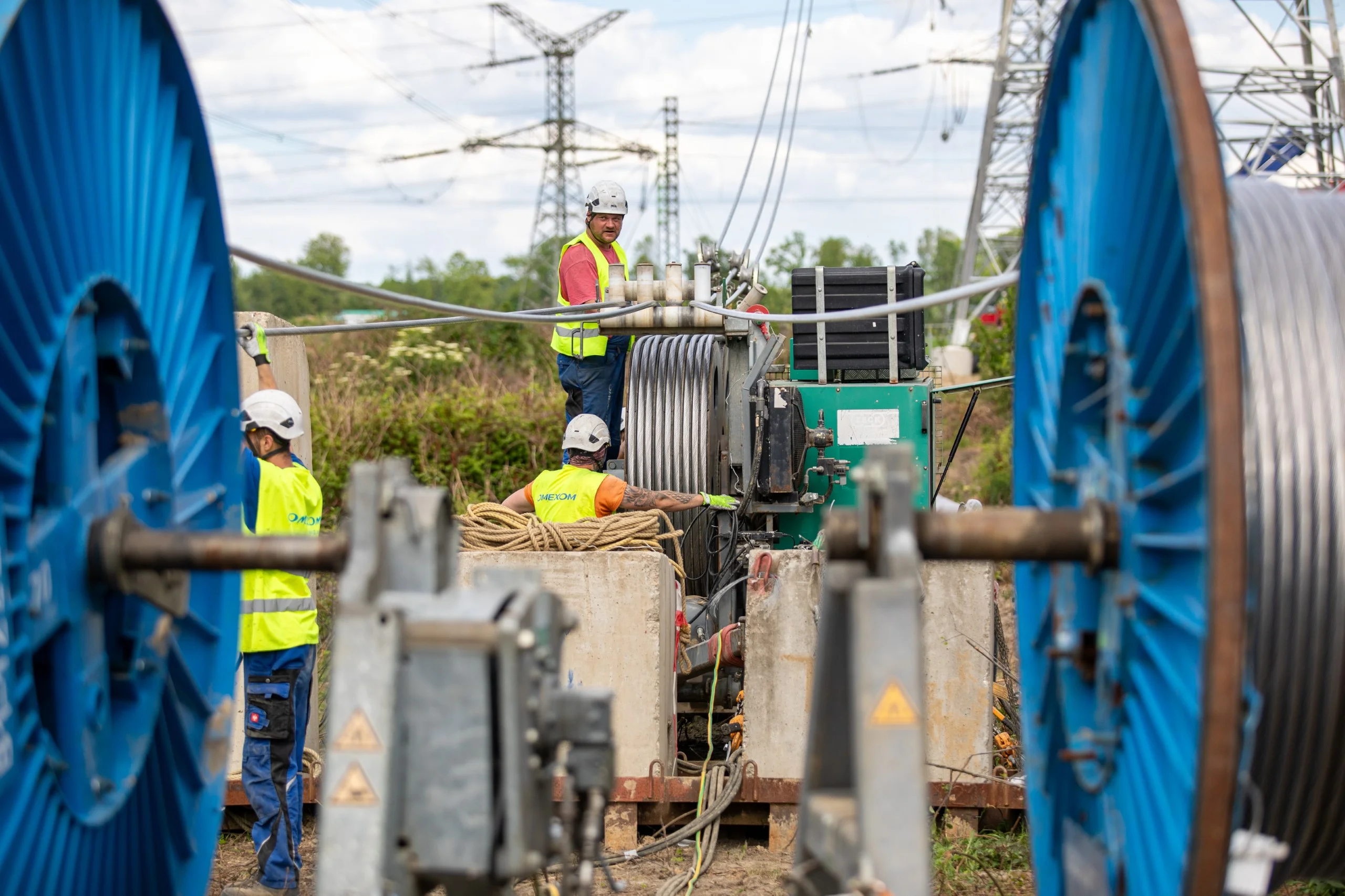

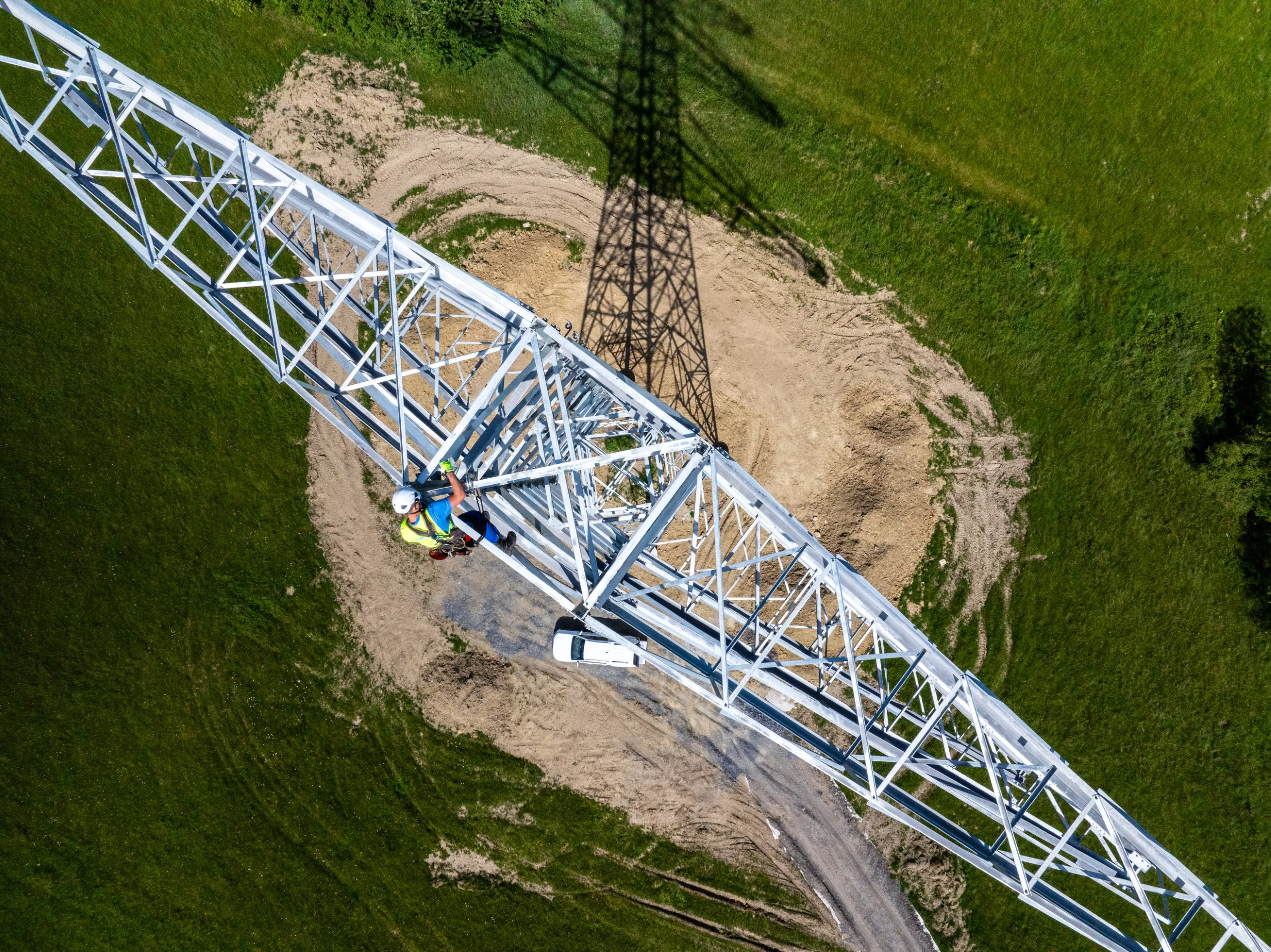

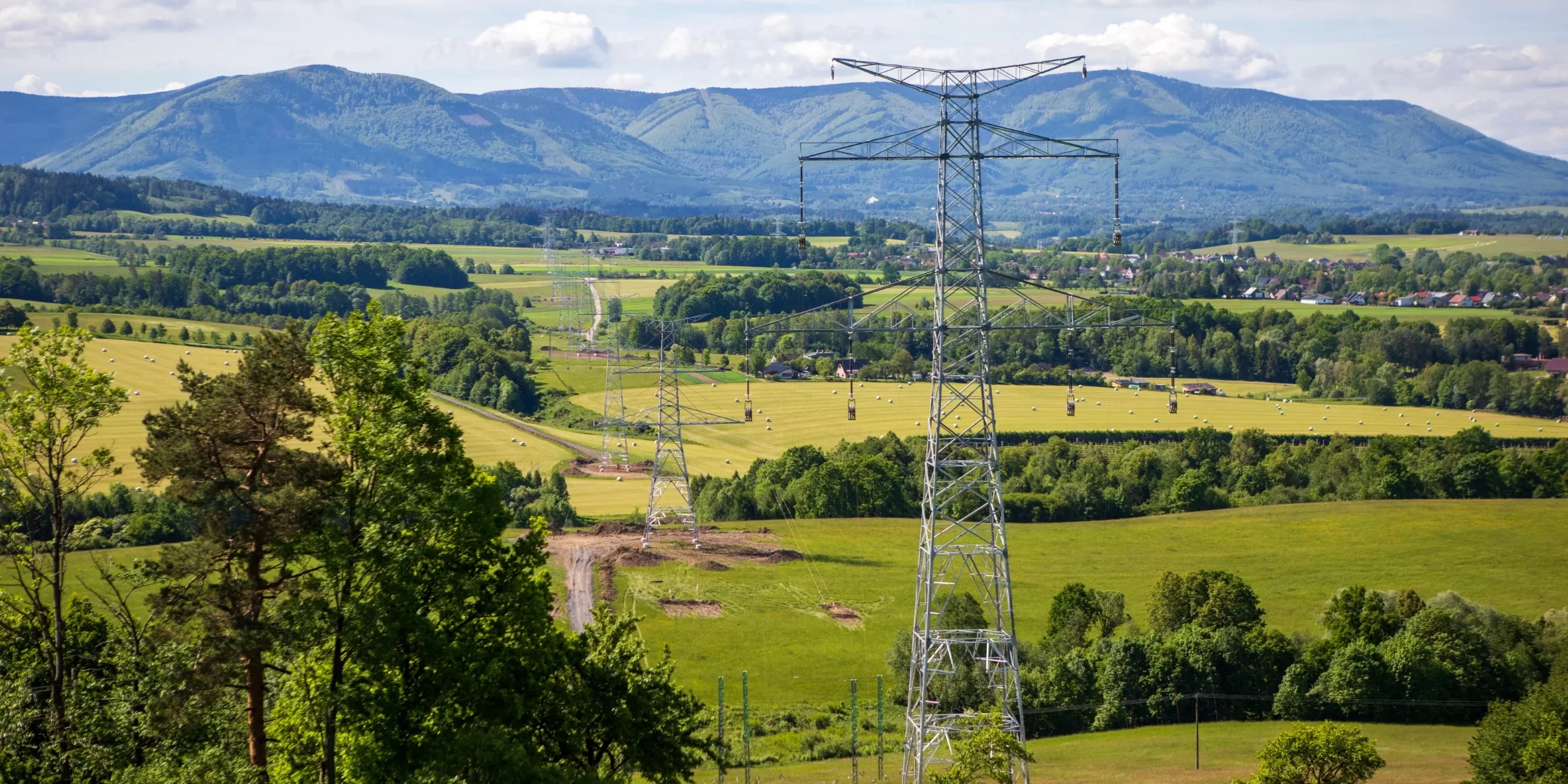

Úsek č. 3, mezi stožáry č. 160 a TR Nošovice, o délce 26,62 km, zahrnoval demontáž stávajících stožárů a výstavbu 88 nových stožárů, montáž fázových vodičů a zemnících lan, a také instalaci izolátorových závěsů. V nejhůře přístupných a chráněných místech byly pro předmontáž zatahovacích lan použity drony.

Tento projekt je nejen technickou výzvou, ale i důležitým krokem ke zvýšení spolehlivosti energetické infrastruktury v oblasti Beskyd.
